  • 投资15亿元、规划12000P,鹏银西北大数据产业园一期主体结构封顶

    2025-11-20作者:大湾区国际数据中心大会暨展览会

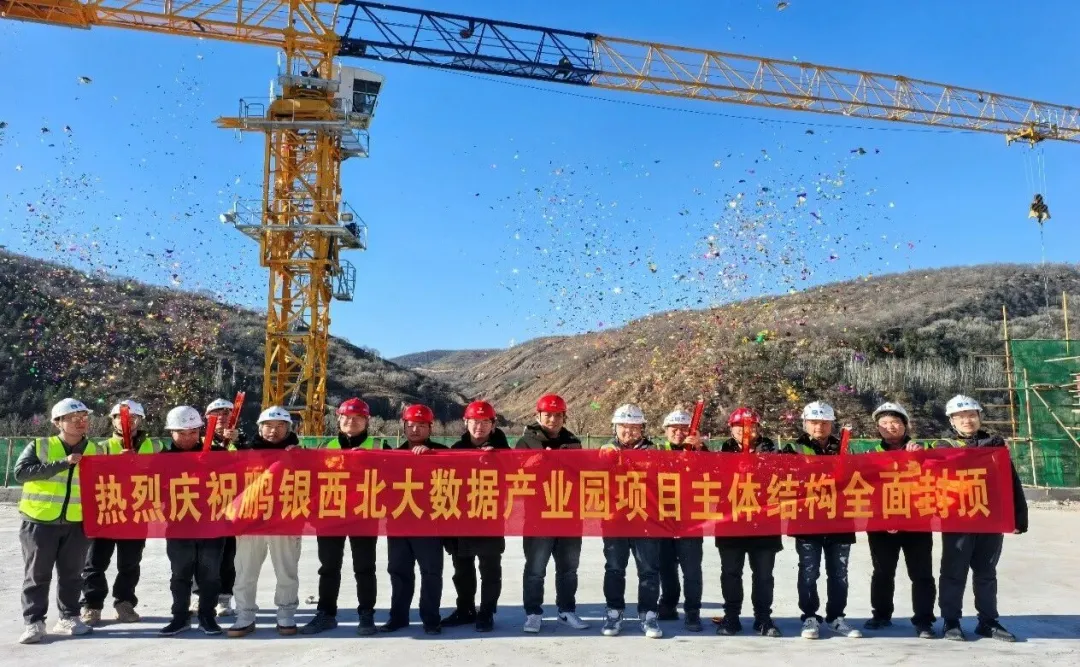

    11月18日消息,鹏银西北大数据产业园项目一期主体结构封顶。


    据了解,该项目位于陕西省延安市吴起县工业园区占地面积30亩,总建筑面积约24,020平方米。项目基础设施投资额为6.06亿元,满产后算力服务器投资额预计不低于15亿元。一期建设内容主要包括A#数据机房楼、B#数据机房楼、柴油发电机平台及相关配套设施。目前,项目将全面进入二次结构施工及设备安装调试阶段。按照工程进度计划,预计将于2026年竣工并正式投入运营。

    在建设规模与技术标准方面,园区规划布设12KW高功率智能机柜1400台。全部上线运行后,预计可提供12,000P的算力支持。该项目建设标准符合GB50174-2017《数据中心设计规范》A级标准,并参考TIA-942标准,达到Uptime Institute T3级标准。项目利用当地能源优势,设计PUE值控制在1.2以下。


    根据园区规划,该项目旨在利用吴起县的新能源资源与产业基础,建设集智算、孵化、调度及能源管理于一体的智算产业集聚区。园区布局以“一云中心、三基地、一实验室、一展馆”为核心内容,具体包括:IDC大数据中心及行业云平台(覆盖数字城市、工业互联网、电子信息、装备制造等领域)、工业大数据产业链基地、工业数据交易集散基地、产学研创新基地、联合实验室以及西部5G工业智能大数据产业链应用展馆。


    北京将推进40家存量数据中心绿色低碳改造 征收差别电价! 深度|为什么数据中心要全面转向800V? 腾讯计划扩大中东云业务 预算1亿,广西启动智能算力服务采购 字节跳动的800V还在招标,美团就要先用上SST直流供电了 美国得州进入电力紧急状态 数据中心“算电协同”救场 总投资44亿,中国联通京津冀数字科技产业园北区土建完工 核能+数据中心,阿里在行动 字节跳动首次大规模引入800V HVDC 新玩家!彩讯股份拟发债10亿 建万卡智算中心 34亿,招商银行贵安云数据中心产业园项目启动设计招标 80.4亿元破纪录!世纪互联第二笔ABS获批 筹划回购股份 1亿,邯郸智算中心项目一期总承包中标结果公布 你有万卡集群,但你有算力资产么? 对话万润数字雷冉:解码环京地区的数据中心供需格局 深度|绿电直连项目落地风险与应对策略 2026年,数据中心正面临五大极限挑战 总投资超15.5亿、规划2.5万P,内蒙古新增三大智算中心项目获批 3.3亿,上海某公司启动智算液冷数据中心托管招标 启动招标!中国电信长三角国家枢纽嘉兴算力中心项目一期(6号算力中心)等工程总承包及监理 规划算力500P,广州海珠区启动琶洲太空智算中心计划 国内首座压力能零碳数据中心正式启用 良信深耕智算配电:以技术创新引领算电协同新生态 算力中心:与其等电来,不如省省先 中国信通院栗蔚:智能算力重塑计算和网络架构,普惠化服务人工智能 4栋数据中心,8500个机架!武当云谷大数据中心二期建设加速推进 28.5亿!中国电信京津冀大数据基地1标段A7、A8工程启动招标 投资30亿!腾讯云·中重数字孪生产业园项目进展:23栋楼主体结构封顶 贵安美的云项目一期B数据中心主体结构封顶 1000P算力!浙江丽水“三江口”电信浙西南算力中心开工 31.75亿投资!工行西安数据中心西咸园区一期一阶段勘察设计中标揭晓 投资估算33.98亿!招商银行贵安云数据中心产业园项目招标计划发布 秦淮数据联合东阳光布局乌兰察布,打造全国首个超大规模绿电直供垂直一体化产业示范区 总投资25.85亿!庆阳又一零碳智算中心项目前期工作有序推进 字节跳动豪掷2664亿,TikTok将在巴西建拉美首个数据中心 世纪互联、光环新网、万国数据等12个项目入选!北京经开区2025数据中心白名单揭晓 投资估算33.98亿!招商银行贵安云数据中心产业园项目招标计划发布 把算力送上太空!我国发布太空数据中心建设规划方案 中美AI数据中心成本对比——“中国便宜60%”是真的吗? 投资9.7亿元、5000P,中电万界(青海)智算中心项目获建设工程规划许可证 投资15亿元、规划12000P,鹏银西北大数据产业园一期主体结构封顶 传统数据中心到大规模集群,从设计到运营到底变了什么? 北京市经开区12家数据中心白名单是怎样“出炉”的? 投资达180亿,13栋数据机房!中金数据中卫零碳算力产业基地一期项目建设全速推进 项目总投资25亿!新疆中芯数智绿能AI智算中心项目EPC总承包项目启动招标 约2.65亿!168台智算服务器、49台组网交换机,2025年联通数科启动集中采购招标 深度|当前智算中心面临的最大风险 投资百亿,阿里云智能临平数据中心D楼完成通水通电 进入新建设阶段 数据中心行业亟需诞生一个“新角色” 总投资约22.28亿!嘉唐科技绿电超算中心及风电项目签约落户黑龙江通河

    @大湾区国际数据中心大会暨展览会 版权所有

    粤ICP备2024291375号
